    石家莊磚煙囪人工拆除施工技術方案

    發布日期:2020-09-15    人氣:65535    欄目:石家莊磚煙囪拆除-廢棄磚煙囪人工拆除專業安全

    石家莊磚煙囪人工拆除施工技術方案

    磚煙囪人工拆除施工技術方案

    一、工程概述:

    根據河北馬利食品有限公司及江蘇三里港高空建筑防腐有限公司:甲、乙雙方技術人員根據煙囪現場情況,因施工場地、地面有廠房/設備、等條件的差異,煙囪定向拆除及爆破拆除因場地限止、無法進行實施,結合本工程實際情況及我公司多年施工經驗,將采取以下方案進行施工。請貴公司領導及技術人員參考。磚煙囪進行人工機械拆除。

    二、施工工序:

    施工前工作流程的熟悉→準備好工具和材料→施工中安全防護措施→拆除煙囪避雷針、線→拆除煙囪頂部圈梁→拆除煙囪筒身、內襯及爬梯→施工后清理現場。

    三、施工技術措施:

    1、本工程采用高空無腳手架、人工機械拆除磚混煙囪。

    2、采用電動空壓機和千斤頂及撬扛、大鍾進行拆除煙囪。

    四、磚煙囪人工拆除施工要求與標準:

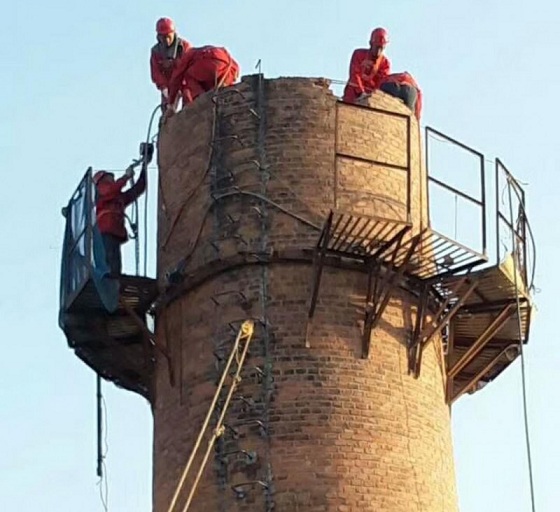

    1、1)施工人員攀爬煙囪筒身外壁鋼爬梯時,因煙囪長期沒有維修和防腐,煙囪外壁鋼爬梯腐蝕嚴重,一次攀爬時,施工人員必須帶好安全帶,對每個鋼爬梯,先進行檢查、搖動、試?yán)_定完好時、方可攀爬。施工人員爬到煙囪頂口帶好安全帶,在煙囪頂口橫放一塊木板(木板長度伸出煙囪頂口250px、寬度為750px、厚度為4 cm),施工人員站在木板與頂口上,進行煙囪拆除。

    2)煙囪上部鋼爬梯腐蝕嚴重、煙囪上部裂縫嚴重時,在煙囪頂部豎一根¢200px,長度為6m的鋼管,其伸出煙囪頂口1.5-2m,鋼管頂部焊接¢18元鋼的S構,鋼管在煙囪外壁的鋼爬梯上固定牢(固定鋼管時、鋼管在煙囪頂部外壁鋼爬梯上,向下4-4.5m,分別在煙囪外壁鋼爬梯上進行分點固定牢、確保固定點6-8點)。施工人員站在煙囪頂口上,同時把安全保險帶牢固扣在鋼管頂部S構上,保險帶長度在1.5m左右(萬一有安全問題、施工人員懸掛在鋼管頂部保險帶上、毫無損傷)。帶好保險帶后,進行煙囪拆除。

    3)煙囪頂部或其它部位嚴重裂縫時,(防止煙囪裂縫處向外崩裂和大塊的向下倒塌等)。必須先進行在煙囪裂縫處加包箍,包箍加幾道、根據煙囪裂縫程度而定。包箍加固好后,進行人工拆除煙囪,煙囪拆除到包箍處,把包箍取下,確保煙囪安全拆除。

    2、煙囪人工拆除時,施工人員站在頂口上(一只腳站在煙囪筒壁上、另一只腳站在橫在頂部的木板上,成八字步),同時帶好保險帶,用電動空壓機打開煙囪頂部的缺口,每次缺口深度為8磚左右(煙囪頂部正常施工人員為2-3人),一人用電空壓機進行拆除,另一人用手把松動的磚塊扒到煙囪筒身內或筒身外。圍著煙囪一圈進行拆除(橫在頂部木板不斷進行移動),一圈拆除完后,再從頂部開缺口,施工人員隨此方法進行拆除(煙囪內襯與筒身同步拆除)。

    3、為確保拆除施工安全,根據煙囪現場,煙囪底部有障礙物(如房屋、機械設備等),先把房屋、設備進行防護(用竹泥巴或鋼管、安全網之類進行防護),防護好后、進行煙囪拆除、拆除時、把有房屋、機械設備的部位的磚塊,下到煙囪筒壁內或移到其它方向下到地面、把大的磚塊改成小的磚塊,磚塊最大不得超過375px×375px.(防止磚渣四處崩濺),在煙囪頂部處把磚渣下到煙囪筒壁內,煙囪拆除到20m時,磚渣才能從煙囪外壁下到地面(煙囪拆下來廢磚渣,下到地面,在下到地面時,首先看好下面無障礙物和行人等。正常崩濺不超過煙囪周圍3~5m)。

    4、廢磚渣外運:因煙囪周圍場地小,考慮到安全,煙囪拆除下來舊磚渣都下到煙囪筒壁內,白天施工人員進行煙囪拆除施工,晚上由甲方施工人員把磚渣裝上運輸車、進行外運。

    五、施工安全措施:

    1、本次施工為高空構筑物,采用特種高空無腳手架作業方法。保險帶要求能承受500kg的重力。

    2、進行施工前,首先劃設好安全施工區域,在煙囪四周10m范圍內、用圍欄或用醒目安全標志的繩索、圍設好安全施工區域,設立多塊“高空作業”警示牌,未經許可非施工人員,嚴禁進入施工現場,由地面安全員實施監護防范

    3、此工程工作人員,必須戴安全帽。登高人員必須持登高作業證(施工人員進行人身保險)。操作時采取雙保險。施工作業期間,不允許酒后作業,精神不佳時,立即停止作業,禁止登高。合理安排作業時間,保證有充分的休息時

    4、進入廠區遵守廠紀和貴廠的有關安全規章制度,不準隨便觸摸機械和設備等。

    六、施工組織:

    1、本工程由江蘇三里港高空建筑防腐有限公司承包。實行項目工程經理制。

    2、工程執行:由江蘇三里港高空建筑防腐有限公司委派有登高操作證件的專業人員組成施工隊伍施工

    3、定期向貴公司主管負責人匯報施工情況及進度。

    4、定期接受貴公司組織的質量監督驗收組,驗收監督和安全檢查。

    七、本次工程總投入人數為2人:(1)工程總負責人:秦金如  (2)施工現場指揮:秦金如  (3)安全負責人:秦金如  (4)登高作業人員:2人。

    八、施工工期及驗收:

    1、施工工期根據廠方要求確定(正常為15個晴天)。

    2、施工驗收工程按規定標準施工,在工程施工中,每施工一道程序乙方先自檢,后報請甲方主管部門驗收,經甲方同意后方可進行下道程序的施工。工程全部結束由甲乙雙方聯合組織驗收,經甲方驗收認可合格后為工程全部竣工。


    相關標簽:
    【石家莊磚煙囪人工拆除施工技術方案相關產品】
    石家莊煙囪拆除:人工拆除與機械拆除的關鍵步驟

    石家莊煙囪拆除:人工拆除與機械拆除的關鍵步驟
    石家莊水塔拆除操作指南:安全與效率并重的關鍵步驟

    石家莊水塔拆除操作指南:安全與效率并重的關鍵步驟
    石家莊煙囪拆除公司:環保先行,綠色拆除,共筑藍天夢想

    石家莊煙囪拆除公司:環保先行,綠色拆除,共筑藍天夢想
    石家莊煙囪拆除公司:專業團隊,安全施工,環保先行

    石家莊煙囪拆除公司:專業團隊,安全施工,環保先行
    石家莊煙囪拆除:技術創新引領綠色拆除新時代

    石家莊煙囪拆除:技術創新引領綠色拆除新時代
    【石家莊磚煙囪人工拆除施工技術方案地區產品】
    亚洲一级黄色网站免费观看,2020久久精品永久,99久久www免费人成精品,超碰香蕉人人网99精品

    <rt id="66pdm"><del id="66pdm"><p id="66pdm"></p></del></rt>
